Розетки закладывают до штукатурки, а мебель заказывают позже — в этом и есть ловушка. Чтобы не штробить готовые стены, план розеток нужно согласовывать с проектом мебели одновременно: где встанет встроенная техника, на какой высоте рабочая зона, где вывести кабель под подсветку. Идеально — получить схему от мебельщика до того, как электрик сделал первый штроб.
Почему розетки «не там» — это не ошибка электрика, а ошибка порядка действий
Электрик работает по тому, что ему дали. Обычно это план помещения с указанием, где примерно будет кухня. Он раскидывает розетки по строительным нормам — и формально всё верно.
Проблема в том, что «примерно будет кухня» и «кухня по точному проекту» — это разные вещи. Холодильник может стоять слева или справа. Посудомойка — под мойкой или в пенале. Духовка — отдельным шкафом или в колонне. Каждый из этих вариантов требует розетки в своём конкретном месте.
Когда проект мебели появляется после ремонта, мебельщик просто подстраивается под то, что есть. Иногда получается нормально. Иногда розетка оказывается ровно там, где должна стоять тумба, — и её приходится переносить в уже отделанной стене.
Что должно быть на схеме ДО того, как мастер начинает штробить
Минимальный набор, который нужен электрику перед началом работ:
- привязка каждого крупного прибора к конкретному месту (холодильник, духовка, посудомойка, встроенная микроволновка, варочная панель);
- высоты розеток для рабочей зоны и для техники в нижних шкафах;
- точки вывода кабеля под подсветку рабочей поверхности;
- количество отдельных линий и их сечение.
Это не фантастика и не дополнительный проект. Мебельщик готовит такую схему за один-два рабочих дня — если к нему обратились до начала отделки. Схема с высотами и зонами передаётся электрику, тот штробит уже по ней. Никаких переделок потом.

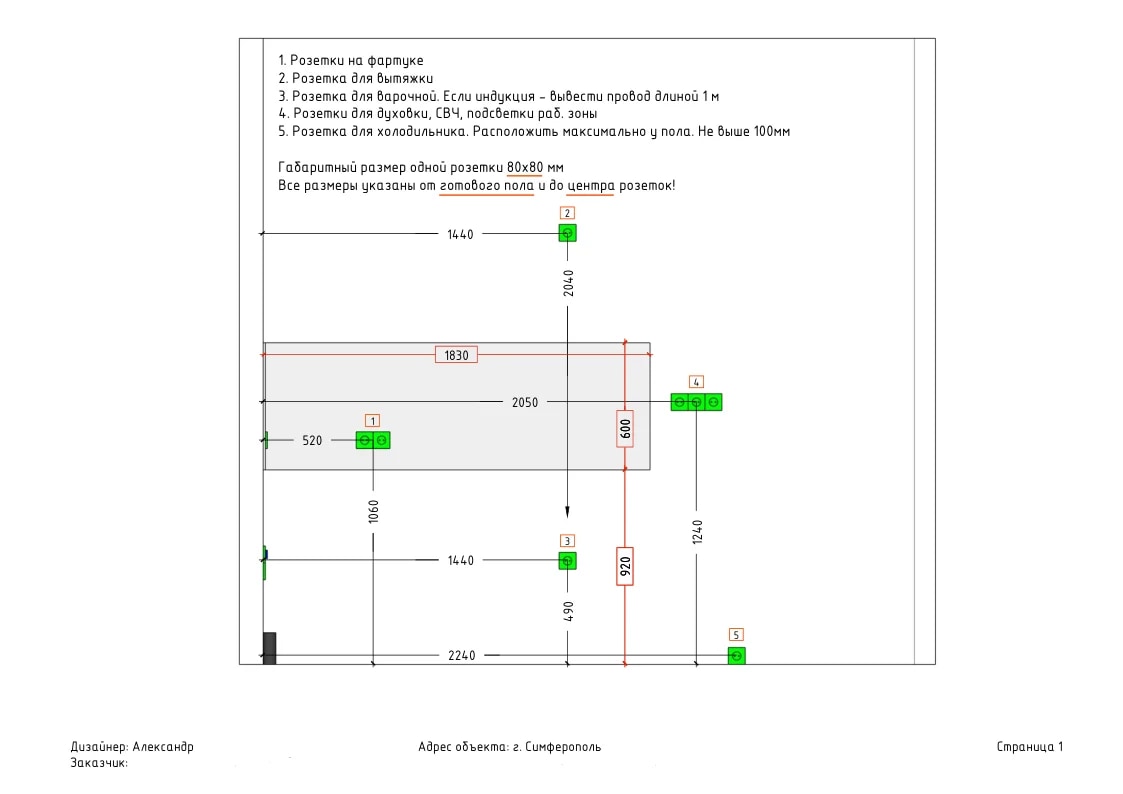

Где именно ставить розетки: высоты, зоны, количество линий
Рабочая зона (фартук над столешницей) — розетки на высоте 100–110 см от чистого пола. Выше столешницы, но так, чтобы не мешали навесным шкафам снизу. Обычно это блок из двух-трёх розеток, и лучше сразу закладывать с запасом: чайник, тостер, блендер нередко работают одновременно.
Встроенная техника — духовка, посудомойка, холодильник — розетки размещают в доступной зоне: часто в цоколе или в соседнем модуле, по схеме конкретной кухни. Точное место зависит от техники и конструкции шкафов. Для варочной панели — отдельная линия 32А, никаких переходников.
Если планируете встроенную кофемашину или пароварку — каждая требует своей линии. Это не перестраховка: при одновременной работе нескольких мощных приборов на одной линии автомат будет выбивать регулярно.
По количеству линий — минимум четыре-пять для нормальной кухни: варочная панель, духовка, посудомойка, холодильник, общая для мелкой техники. Подробнее про то, как это работает в конкретной планировке с несколькими рабочими зонами.

Как подсветка становится проблемой, если её не заложить на черновом этапе
Я как-то приехал на замер — и увидел кухню, где подсветка была везде: цоколь, рабочая зона, столешница, даже ящики при открывании. Всё на датчиках движения. Смотрится эффектно. Но провода под эту подсветку закладывали на этапе ремонта — специально, заранее.
Если этого не сделать, картина стандартная: подсветку рабочей зоны питают от ближайшей розетки, провод идёт по фасаду шкафов или прячется в кабель-канал. Это работает, но выглядит как доделка.
Правильно — вывести кабель в нужном месте до монтажа верхних шкафов. Мебельщик указывает на схеме точку вывода, электрик прокладывает кабель, и после установки шкафов провод уже спрятан внутри. Ничего лишнего снаружи.

Что делать, если ремонт уже идёт, а проекта мебели ещё нет
Первое — не паниковать. Если штукатурка ещё не нанесена, всё можно скорректировать без потерь.
Если отделка уже закончена частично — смотрим, что именно закрыто. Зоны под встроенную технику чаще всего можно пересмотреть, потому что техника ставится в нижние шкафы, а там плитки обычно ещё нет.
Худший вариант — когда плитка на фартуке уже уложена, а розетки оказались не там. Тут придётся выбирать: переносить розетку с разбором части плитки или адаптировать проект мебели под существующую электрику. Второй вариант меньше трогает готовую отделку, но иногда означает компромисс по эргономике.
Именно поэтому: как только понятна планировка кухни — сразу показывайте её мебельщику. До плитки, до штукатурки, до чего угодно.
Чек-лист: минимум, который нужно согласовать с мебельщиком до штукатурки
- Где стоит холодильник — слева, справа, в отдельном пенале.
- Где посудомойка — под мойкой или встроенная в другой шкаф.
- Духовка — отдельный шкаф или в колонне, на какой высоте.
- Варочная панель — её расположение определяет, где пройдёт линия 32А.
- Встроенная микроволновка, кофемашина, пароварка — если планируются, каждая требует своей розетки.
- Высота рабочей столешницы — от неё считается высота розеток в рабочей зоне.
- Точки вывода кабеля под подсветку верхних шкафов.
Это семь пунктов. Они решаются за один разговор с мебельщиком — если прийти до штукатурки, а не после.

Часто задаваемые вопросы
На какой высоте делать розетки на кухне под мебель на заказ?
Можно ли сначала сделать ремонт, а потом заказать кухню?
Сколько отдельных линий нужно на кухню?
Нужно ли согласовывать подсветку с мебельщиком заранее?
Что такое ТехПроект и зачем он нужен до ремонта?
Если вы сейчас на этапе ремонта и ещё не поздно скорректировать электрику — пришлите планировку. Посмотрим, где должны стоять розетки под вашу кухню, и дадим схему до того, как мастер возьмётся за штробление. По Крыму приедем на замер сами, за его пределами — работаем по вашим замерам и фотографиям, проект согласуем онлайн.
P.S. Та кухня с датчиками на каждом ящике — я до сих пор вспоминаю её с удовольствием. Не потому что эффектно выглядела, а потому что было видно: люди думали об этом заранее. Провода спрятаны, всё спланировано, мебельщик и электрик явно говорили на одном языке. Редкость, но приятная.
