Один клиент недавно написал: «Александр, ремонт почти закончили, хотим теперь кухню — с чего начинать?» Отвечаю честно: если плитка уже лежит, а розетки вмурованы — начинать придётся с неприятного разговора о том, что ч…

30 июня 2026 г.·обновлено 4 июля 2026 г.·8 мин чтения
Ремонт и кухня на заказ: когда вызывать замерщика, чтобы не остаться без розеток
Коротко

Замерщика зовут сразу после возведения перегородок — до штукатурки, до плитки, до любой чистовой отделки. Именно тогда ещё можно скорректировать расположение розеток, вывод вытяжки и точку подключения воды без штробления готовых стен. Кто ждёт «полной готовности» — тот потом платит дважды: сначала за ремонт, потом за его частичный демонтаж.

Почему «сначала закончим ремонт, потом закажем кухню» — самая дорогая ошибка

Логика понятна: сначала наведём порядок, потом будем думать о мебели. Проблема в том, что кухня на заказ — это не покупка готового гарнитура, который привезут и поставят куда скажешь. Это проект, который закладывается в стены буквально: розетки под конкретные приборы, вывод вытяжки в конкретную точку, высота фартука под конкретный верхний ряд.

Когда ремонт заканчивается без этих данных, плиточник кладёт плитку от пола без привязки к высоте столешницы. Электрик ставит розетки «как обычно» — посередине стены или где ему удобнее тянуть кабель. В итоге розетка оказывается ровно за холодильником или внутри будущего шкафа. А фартук заканчивается на 15 сантиметров ниже, чем нужно.

Переносить розетку в уже отделанной стене — это штроба, шпаклёвка, покраска или новая плитка. В зависимости от ситуации — от 3 до 15 тысяч рублей за одну точку. И так по нескольким точкам сразу.

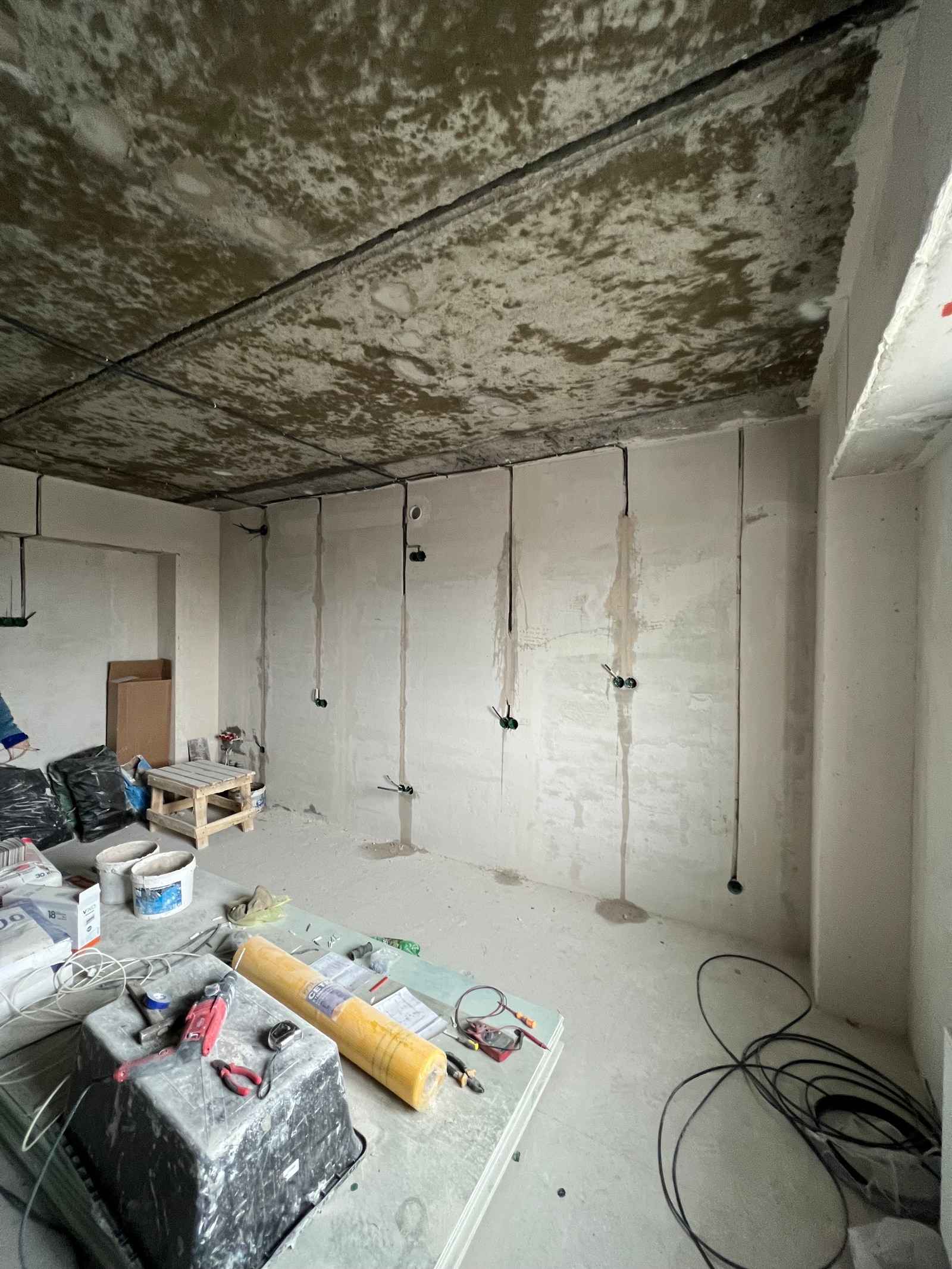

Черновая отделка помещения под кухню: штробы в стенах, кабели, строительный инвентарь на полу

Когда именно звонить замерщику: этапы ремонта и точки входа

Есть три момента, когда участие проектировщика кухни действительно меняет исход.

Первый — после возведения перегородок, до штукатурки. Стены стоят, размеры зафиксированы, но в них ещё ничего не вмуровано. Замерщик снимает габариты, фиксирует оконные и дверные проёмы, трубы, вентиляционный канал. На этом этапе составляется технический проект кухни — схема с расположением мебели, техники, розеток и вытяжки. С этой схемой электрик и сантехник уже знают, куда тянуть линии.

Второй момент — до укладки плитки на фартук. Если первый этап пропустили, это ещё не катастрофа. Пока фартук не уложен, высоту можно скорректировать. Но розетки к этому моменту уже должны быть на своих местах.

Третий — когда черновая отделка готова полностью. Здесь делается финальный замер под производство: точные размеры с учётом слоёв штукатурки и стяжки. Именно по этим цифрам фрезеруются фасады и корпуса.

«Мы думали, что успеем — замерщика позвали уже после плитки. Пришлось резать одну плитку под размер панели и переносить розетку. Обидно, потому что предупреждали нас заранее.»хозяйка проекта в Симферополе
Замерщик с рулеткой на объекте в стадии ремонта: белые стены, открытая проводка, подрозетники, красный кабель на полу

План розеток для кухни на заказ: что заложить до того, как лягут плитка и штукатурка

Электрика на кухне — это не «одна линия под плиту и одна под всё остальное». Под современную кухню нужно минимум 5-6 отдельных точек, и каждая привязана к конкретному месту в проекте.

Вот что должно быть согласовано с проектировщиком до начала чистовой отделки:

  • розетка под встроенную духовку — отдельная линия 16А, строго по высоте ниши
  • розетка под варочную панель — отдельная линия 32А или 40А в зависимости от мощности, до плинтуса
  • розетки в рабочей зоне (фартук) — на высоте 10-15 см над столешницей, от 3 до 5 штук
  • розетка под холодильник — за корпусом, высота должна позволять вытащить вилку без демонтажа шкафа
  • розетка под посудомойку — под мойкой или рядом, скрыто
  • вывод под вытяжку — строго по оси над варочной, высота зависит от модели

Всё это фиксируется в техническом проекте ещё до того, как электрик тянет кабель. Как устроен такой проект изнутри — от замера до финального документа — можно посмотреть на примере прихожей, логика та же.

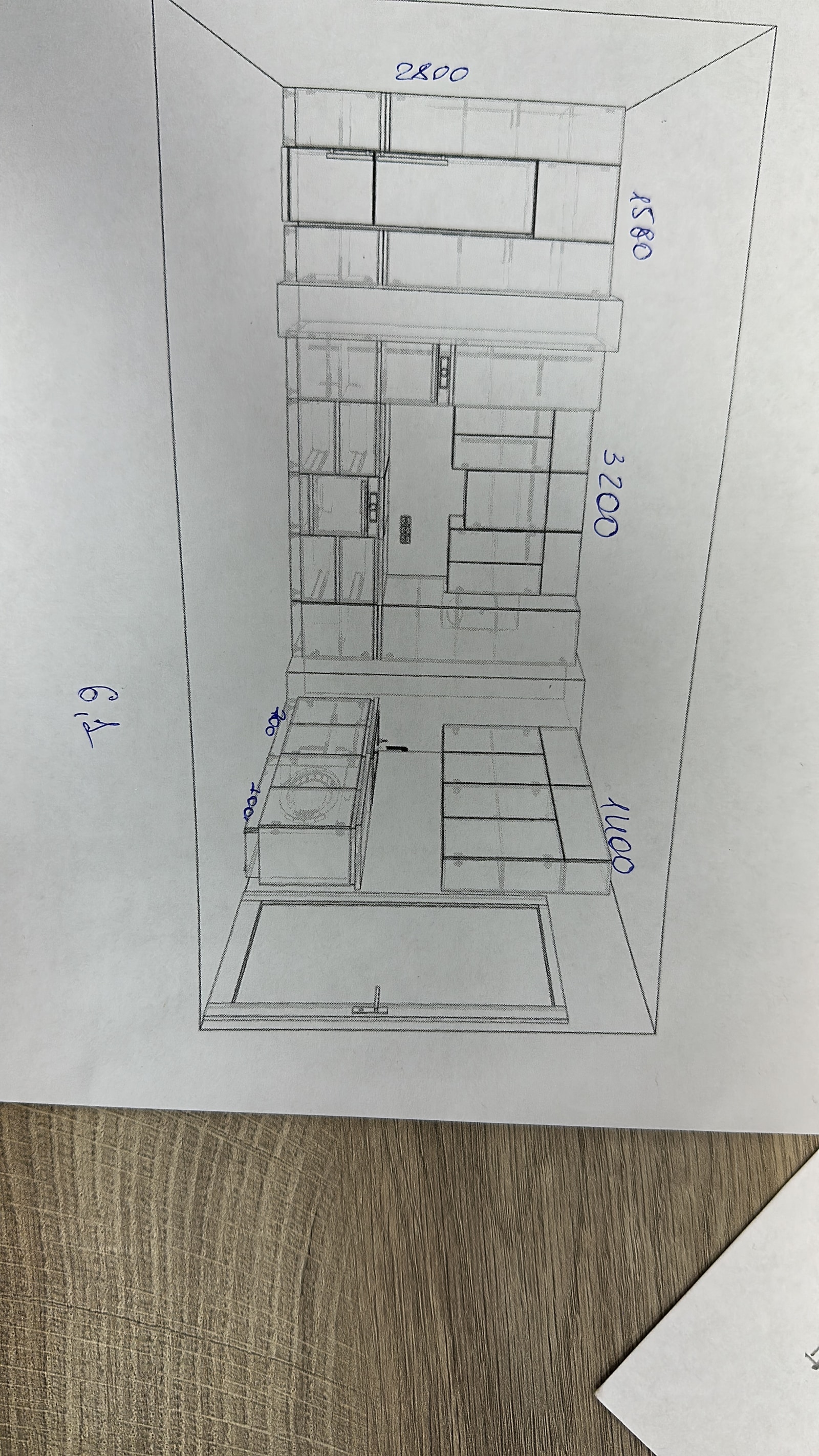

Рукописный эскиз кухни с размерами (2800, 3200, 1400) на листе бумаги, вид сверху

Сколько стоит переделать то, что уже сделано: реальные примеры

Цифры неприятные, но лучше знать заранее.

Перенос одной розетки в плитке — штроба, новый кабель, восстановление плитки (если плитка не осталась от запаса — придётся искать в той же серии). Стоимость: от 4 до 12 тысяч рублей, зависит от сложности и того, есть ли запас плитки.

Переукладка фартука из-за несовпадения высоты — демонтаж, новая затирка, иногда докупка материала. От 8 до 25 тысяч рублей за погонный метр в зависимости от плитки.

Перенос вывода вытяжки, если уже закрыт потолком — отдельная история. Короб демонтируется, гофра перекладывается, короб собирается заново. Это плюс 1-3 дня работы и стоимость по договорённости с отделочниками.

Для сравнения: технический проект на этапе ремонта — это одна встреча, несколько часов работы проектировщика и схема, которую передают всем подрядчикам. Цена вопроса несопоставима с ценой переделок.

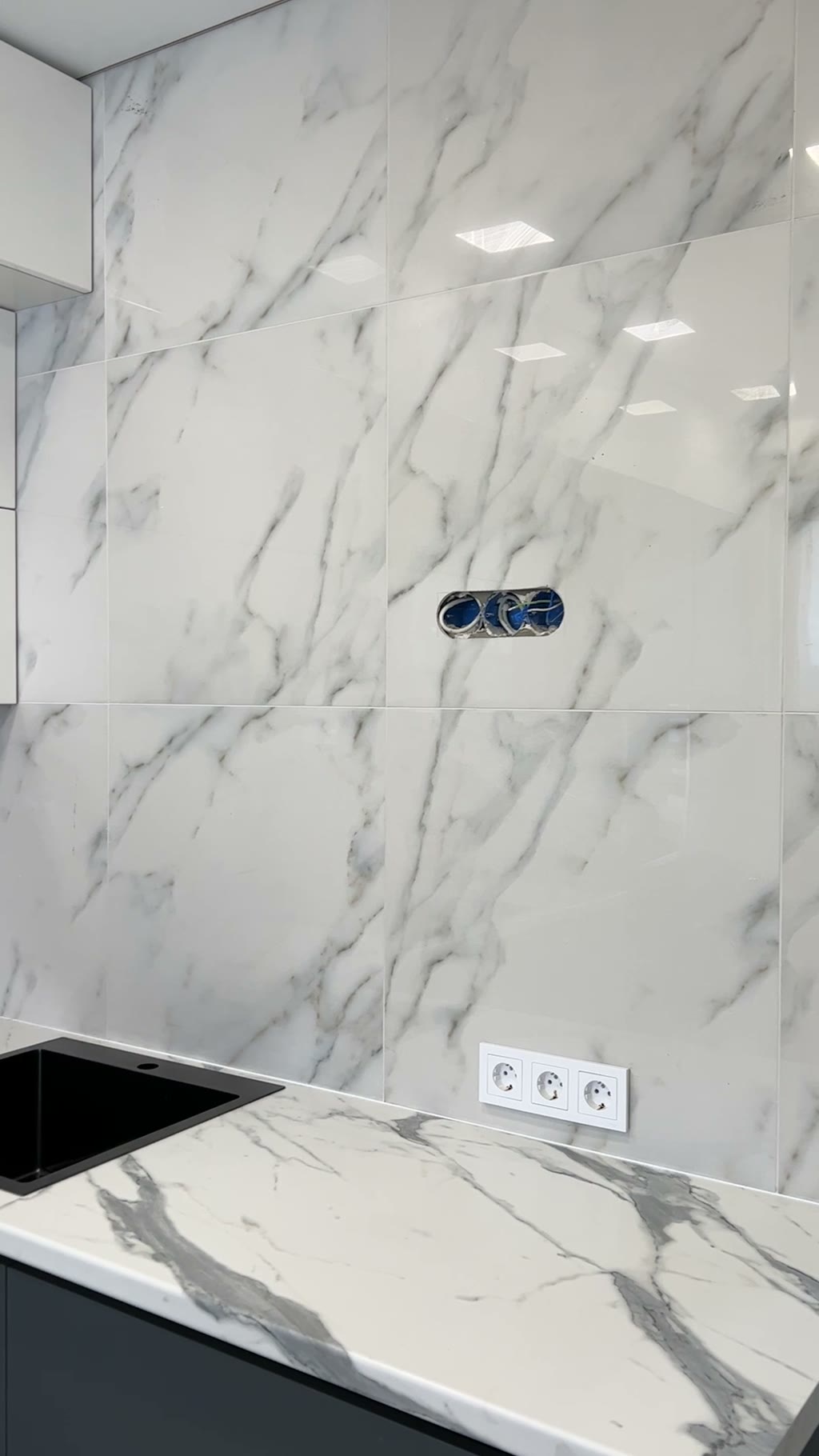

Кухонный фартук из крупноформатной плитки под мрамор каррара, столешница под мрамор с варочной панелью, незавершённая розетка и подрозетник в стадии монтажа

Как синхронизировать ремонт и производство кухни по срокам

Сроки производства кухни на заказ — от 4 до 8 недель в зависимости от материалов и сложности проекта. Это значит, что заказ имеет смысл размещать ещё в период черновых работ.

Рабочая схема выглядит так:

  • возвели перегородки → вызвали замерщика, получили технический проект
  • электрик и сантехник работают по схеме из проекта
  • черновая отделка завершена → финальный замер под производство
  • размещаем заказ → параллельно идут чистовые работы и укладка плитки
  • ремонт готов → кухня приезжает на монтаж

Так кухня не ждёт ремонта и ремонт не ждёт кухни. Оба процесса идут параллельно и встречаются в точке монтажа.

Если нарушить эту очерёдность — например, закончить ремонт, а потом заказать кухню — между финишем ремонта и монтажом образуется пустой месяц-полтора. Люди живут в готовой квартире без кухни. Это неудобно и нервно.

Угловая кухня в процессе монтажа: нижние шкафы тёмно-серые с текстурой под дерево, верхние — белый глянец, фартук с мерцающей текстурой, LED-подсветка под шкафами, светлый керамогранит на полу

Чеклист: что должно быть готово до замера, до производства и до монтажа

До первого замера (этап перегородок)

  • стены и перегородки возведены, проёмы зафиксированы
  • известно расположение вентиляционного канала
  • известно, где выходят трубы холодного и горячего водоснабжения
  • есть понимание по технике: встроенная духовка, варочная, посудомойка, холодильник — габариты и производители по возможности

До производства (финальный замер)

  • черновая штукатурка нанесена (стены в финальных размерах)
  • стяжка залита (финальный уровень пола зафиксирован)
  • розетки выведены по схеме проекта
  • вывод вытяжки на месте
  • водопроводные выводы под раковину и посудомойку установлены

До монтажа кухни

  • чистовая отделка стен и пола завершена
  • плитка на фартуке уложена (монтаж идёт поверх)
  • помещение сухое, отопление работает (или температура стабильная)
  • есть свободный доступ для внесения корпусов (проход в дверях минимум 80 см)

Этот список кажется очевидным, пока не начинается реальный ремонт. На практике один пункт пропускается, потом следующий — и в итоге монтаж переносится, потому что плиточник ещё не закончил.

Если хотите спроектировать кухню под нестандартную планировку — ниши, скошенные углы, совмещённые пространства — это отдельная история, там точки входа те же, но нюансов больше.


Часто задаваемые вопросы

На каком этапе ремонта вызывать замерщика кухни?
Оптимально — после того как перегородки возведены, но до чистовой штукатурки и укладки плитки. На этом этапе ещё можно скорректировать расположение розеток, точку подключения вытяжки и вывод водопровода под раковину. Позже — дороже и с демонтажем.
Что будет, если заказать кухню уже после окончания ремонта?
Если ремонт делался без привязки к кухонному проекту, розетки с высокой вероятностью окажутся не там. Часть из них — за будущими шкафами или в неудобных местах. Придётся штробить готовые стены, переносить точки подключения и, возможно, частично переделывать фартук.
Сколько времени производится кухня на заказ?
В зависимости от материалов и сложности — от 4 до 8 недель. Поэтому заказ размещают ещё в период черновых работ: к моменту, когда помещение готово к монтажу, кухня уже ждёт. А не наоборот.
Нужен ли технический проект кухни до начала ремонта?
Да. Технический проект фиксирует расположение розеток, точку подключения вытяжки, высоту фартука и будущего освещения. Без него электрик и плиточник работают без привязки к мебели — и почти всегда что-то потом не совпадает.
Можно ли заказать кухню дистанционно, если я не в Крыму?
Да, работаем дистанционно по замерам и фото. Клиент присылает размеры помещения, фотографии стен с отметками розеток и выводов водопровода — дальше проектируем онлайн. Монтаж — по готовности объекта.
Когда нужно согласовывать план розеток с производителем кухни?
До того как электрик делает разводку. Проектировщик кухни составляет схему расположения техники и розеток — с этой схемой электрик и прокладывает линии. Если сделать наоборот, розетка окажется ровно там, где встанет шкаф или холодильник.

Если хотите быстро прикинуть, как совместить ваш ремонт с заказом кухни, — звоните напрямую: 8978-180-39-71. За 15-20 минут разговора обычно становится понятно, на каком этапе вы сейчас и что нужно зафиксировать до того, как отделочники двинутся дальше.

ВЫЕЗД БЕСПЛАТНО

Обсудить проект

Оставьте номер — менеджер свяжется в течение дня, обсудим планировку, сроки и стоимость.
